発注者 | 加須市 |
---|---|
工事名 | 令和2年度市道149号線道路側溝工事 |
工事場所 | 加須市 水深 地内 |
工期 | 2020/9/10 ~ 2021/6/30 |
施工内容 | 延長 L=47.6m 道路土工 1式 |

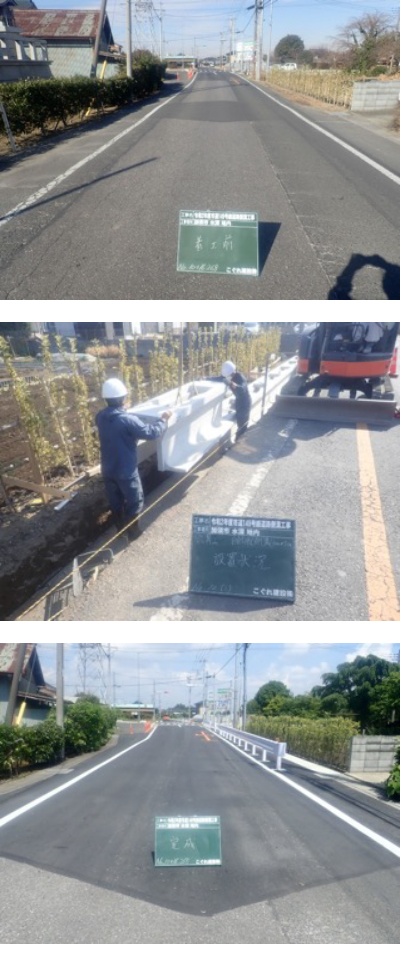

工事担当者のコメント | 現場を見に行った時には、新設電柱の設置と旧電柱がある状態でした。設計では旧電柱を迂回する予定でしたが抜柱後(本工事施工後)側溝が曲がっているのはおかしいと思い、設計変更を依頼し、着手することになりました。それでも旧電柱が当たるため、抜柱工事を待つ事になり工期延長となりました。 |
